匈牙利帕克斯核电站已开始重启第三台涡轮机的流程,这标志着该设施在恢复满负荷运行方面又迈出了重要一步——此前,多瑙河水位创下历史新低,导致多台机组被迫停运。

总理佩特尔·马贾尔在核电站的直播中表示,3号机组第6台涡轮机的重启工作于周五晚间开始,并于周六晚间进入最后也是最关键的阶段。

目前帕克斯核电站有两台汽轮机正在运行。一旦第三台汽轮机成功并网,该电站将逐步提高发电量,预计将于周三达到约2,000兆瓦的满负荷发电能力。

这场历时49小时的作业已接近尾声

据马加尔介绍,重启一台机组大约需要49小时,这意味着第三台机组的准备工作早在直播开始前近两天就已经启动。截至周六晚上,该过程已进入最后三个小时。这是最关键的阶段,工程师们将开始将机组加速至运行转速。

该电站运营总监卡罗伊·维格解释说,涡轮机最初仅以每分钟3至4转的速度运转。这样既可防止涡轮机轴发生弯曲,又能确保热量在整个机械系统中均匀分布。

重启工作分几个阶段进行。首先将涡轮机转速提升至每分钟600转,随后进行技术检查。接着将转速提高至每分钟900转并再次检查,最终达到每分钟3,000转的运行转速。

最后阶段的提速尤为关键,涡轮转速每次需提升600转/分钟。 一旦涡轮机达到3,000转/分钟,即可接入电网。不过,涡轮机的发电量出现在由匈牙利输电系统运营商MAVIR运营的电网中,可能还需要一个半小时到两个小时的时间。

预计还将有一台涡轮机投入运行

第三台机组的重启仅是帕克斯核电站恢复全面运行这一更广泛进程的一部分。根据最新时间表,1号机组的第二台机组预计将于周日上午8点左右做好并网准备。

4号机组的重启准备工作也已展开。预计第7台和第8台汽轮机将是最后进入重启流程的机组,其重启工作计划于午夜左右开始。 电厂官员表示,涡轮机重启对帕克斯核电站而言并非罕见程序:作为维护和检修工作的一部分,该电厂每年会进行6至10次计划内的涡轮机重启。

然而,当前的情况极为罕见。维格表示,必须同时让三台反应堆恢复运行——这在匈牙利尚属首次。此前,重启单台机组通常需要约20至25人持续作业,而此次同时重启三台涡轮机则涉及约75名工作人员。

多瑙河紧急工程为重启创造了条件

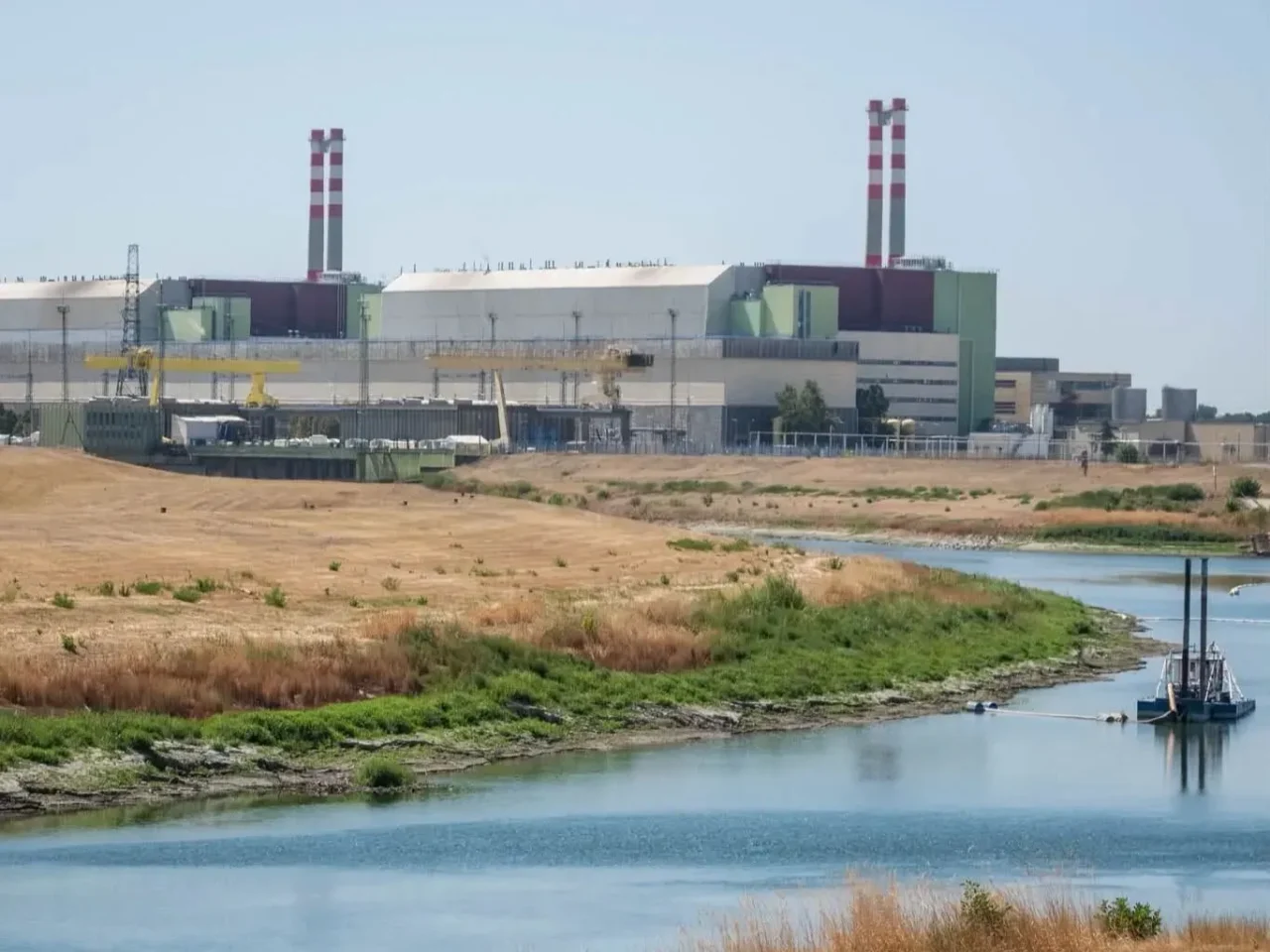

若非在夏季热浪期间多瑙河水位跌至异常低位后采取的应急措施,此次重启将无法实现。当时河流水位骤降,导致帕克斯核电站无法汲取足够冷却水以维持正常运行。 3号机组于7月29日停运,而自8月2日起,仅2号机组的两台汽轮机以满负荷运行。

随后,政府下令在电厂附近的多瑙河中建造一道河底挡水墙,旨在抬高并稳定冷却水取水口的河水水位。此外,还临时在河床中沉放了两艘驳船,并通过拉克凯韦船闸系统额外放水。

这些应急工程显著改善了帕克斯核电站的状况。目前,该底阈的预计抬升能力约为20厘米,且已有超过6,200吨的岩石被填入该结构中。左岸沿线约231米的工程已完工。

Hungarian Defence Forces helicopter at Paks
图片来源:Facebook/Péter Magyar

多瑙河水位显著上升

马贾尔表示,周六帕克斯段多瑙河水位约为-100厘米,而危机初期水位约为-140厘米。预测显示,如果没有显著降雨,水位可能在周四前升至约-74厘米,随后开始回落。 该预测未包含底闸门带来的额外影响。

因此,尽管水位正在好转,政府仍计划继续施工,以更好地防范水位再次下降。

本月早些时候,河流水位异常低曾引发担忧,担心帕克斯核电站可能面临全面停运,这可能会给匈牙利的电力供应带来严峻挑战。最终,通过采取应急措施,成功避免了全面停运。

全面投产已近在眼前

马贾尔表示,目标是让帕克斯核电站最迟于周三恢复2,000兆瓦的满负荷运行。这一逐步重启的进程与本月初的局面形成了鲜明对比——当时由于多瑙河水位创下历史新低,匈牙利这座最大的核电站的运行容量仅为正常水平的一小部分。
