据总理彼得·马加尔称,帕克斯核电站临时底闸第一阶段工程仅用17天便已完工,共使用了43,000立方米的岩石。该项目旨在确保在多瑙河水位异常低的情况下,核电站能够获得充足的冷却水。

多瑙河沿岸第一阶段工程完工

佩特尔·马加尔周六在Facebook上宣布,帕克斯段多瑙河上正在建设的河底挡水墙第一阶段工程已完工,该结构现已横跨河流全宽。

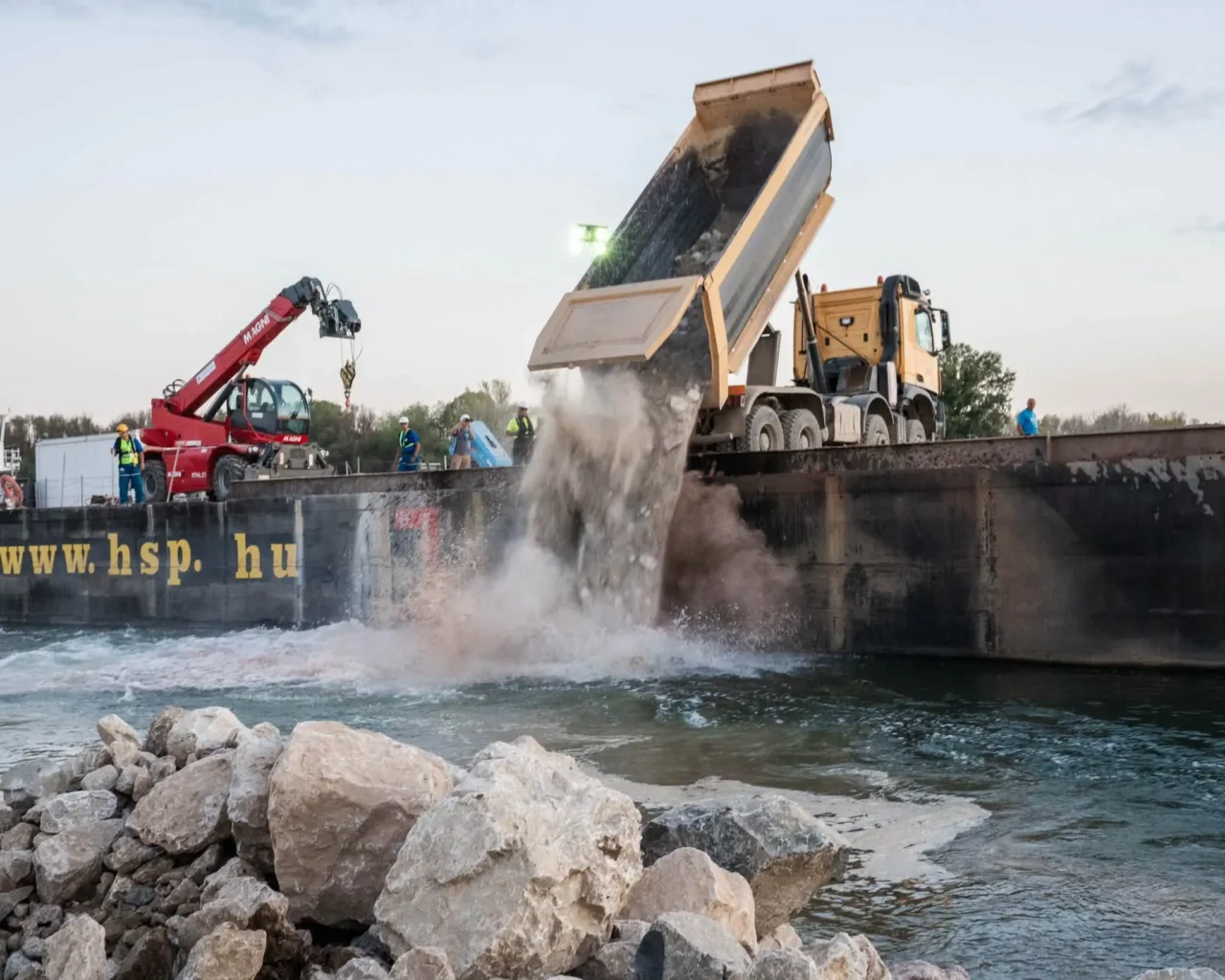

据总理介绍,自8月12日以来,该项目已使用了43,000立方米的岩石。他表示,第一阶段仅用17天便已完成,速度远超预期,且成本低于原计划。

马贾尔将这项工程描述为“非凡的人文与专业成就”,并指出它帮助帕克斯核电站恢复了全负荷的可靠运行。

“如果底梁未能按时完工,帕克斯核电站的两台汽轮机现在恐怕就停转了,”马贾尔写道。

水位创历史新低后的应急措施

该项目是在多瑙河连续数周遭遇极端高温和水位异常低落、威胁到核电站获取足够冷却水的能力后启动的。本月早些时候,这一情况曾险些迫使该核电站几乎完全停运。当时仅有一台汽轮机保持运转,才避免了全面停运。

为确保必要的供水,政府于8月12日决定在帕克斯部署驳船并建造一道河底挡水坝。该工程旨在作为一项快速解决方案,以抬高电站进水系统周围的水位,并确保有足够的冷却水可用。

帕克斯核电站恢复满负荷运行

在采取这些应急措施之际,该核电站正逐步恢复正常运行。上周六,第三台涡轮机开始重新并网,而截至周一,该电站四台机组中的三台已满负荷运行。据马贾尔称,该电站随后恢复了满负荷发电。

总理表示,新完工的底梁在使该电站再次达到峰值产量方面发挥了重要作用。

马贾尔还赞扬了参与建设的人员,称他在周六视察莫哈奇、帕克斯和杜纳森特贝内德克时发现,大家更关注的是实际成果,而非该项目的水资源管理或军事方面由谁正式负责。

“人们关注的是工程是否已经完成——而且速度更快、成本更低,”他在文中写道。据总理介绍,底闸的第一阶段工程比计划提前了两周完工。该项目的后续工作预计将继续进行。
