匈牙利为提升帕克斯核电站附近多瑙河水位而开展的应急行动已取得首个令人鼓舞的成果,而此时,两艘正在河中沉降的驳船甚至尚未触底。
作为紧急干预措施的一部分,两艘80米长的驳船被横向部署在多瑙河上,旨在减缓河流流速并提高核电站冷水进水口的河水水位。据匈牙利水务管理局当地技术协调员尤拉·科瓦奇称,仅将驳船横向停放在河面上,就已经产生了一定的拦水效果。
在第一天,驳船上下游的水位差被测得为4厘米。到周六上午,这一差值已增至7至8厘米。在核电站的冷水进水口处,这一措施已使水位上升了约1厘米。
工程师们希望恢复反应堆运行
随着多瑙河水位持续下降,这些初步结果可能至关重要。帕克斯核电站运营总监卡罗利·维格表示,一旦目前正在建造的临时底堰发挥作用,反应堆将逐步恢复运行。
据维格介绍,3号机组将率先重启,随后是1号机组。只有当进水口的水位较当前水平上升约25厘米后,该电站才能恢复至额定最大输出功率。
紧急干预旨在防止进一步停机
此次紧急干预措施旨在防止多瑙河水位异常偏低导致电厂发电量进一步减少。总理佩特尔·马加尔周六表示,如果不采取干预措施,河流水位可能会降至必须关闭电厂目前运行的两台涡轮机中的一台的水平。水位若继续下降,最终可能导致电厂完全停运。

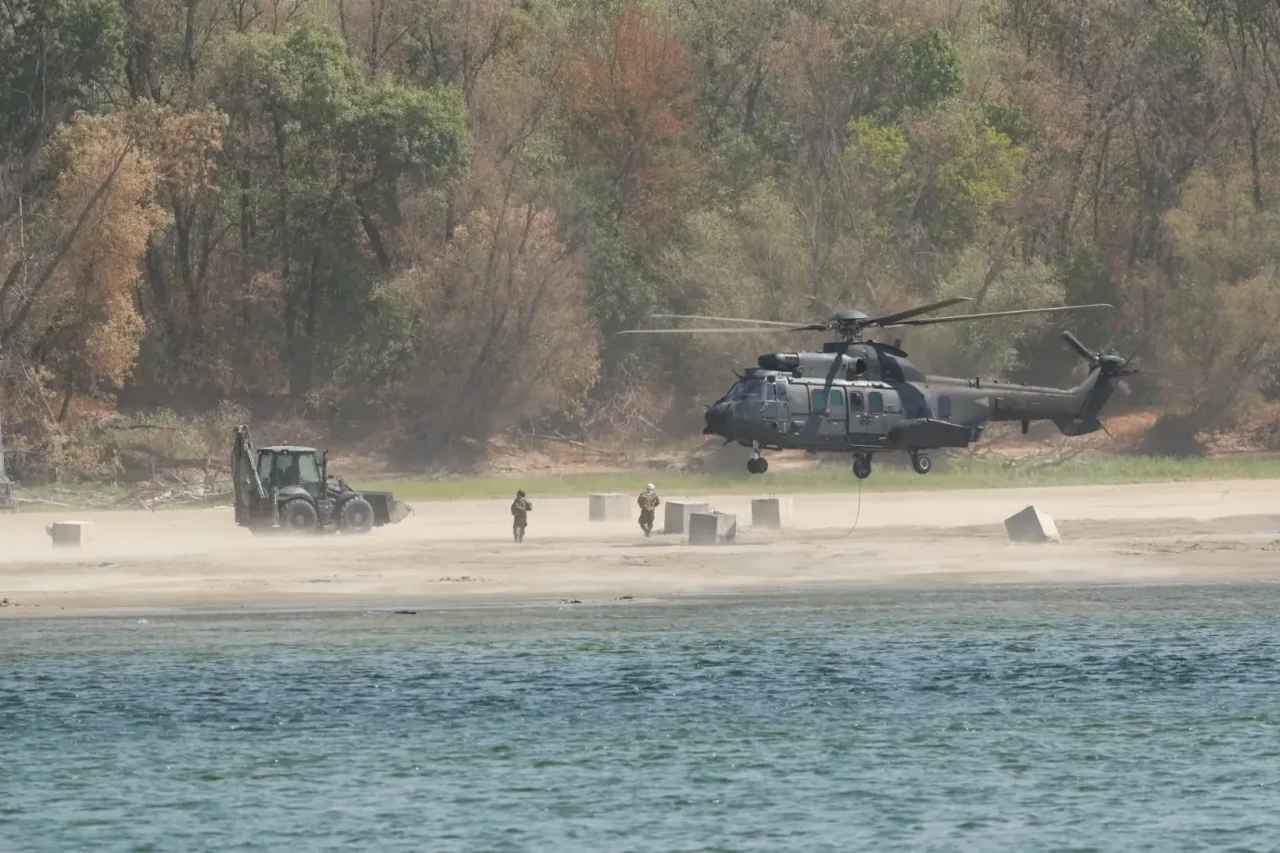

因此,政府正将驳船的受控下沉与临时河底堰的建设相结合,以抬高电厂周边的河水水位。马贾尔表示,当务之急是确保剩余的两台运行中的涡轮机继续运转,待水位达到足够水平后,再逐步恢复其他涡轮机的运行。
政治领导人未介入帕克斯核电站的运营事务
在现场举行的新闻发布会上,马贾尔还批评了反对党领导人未接受他参观应急工程的邀请。他表示,菲德斯党及其他议会党派的领导人均未出席简报会,并指责他们既未提供援助,也未呼吁全国团结协作。
总理还批评了网上关于该情况的所谓“不实信息”。不过,当前的重点仍在于帕克斯核电站的工程作业,那里,水利专家们正在争分夺秒地努力,以将多瑙河水位抬高到足以保障核电站运行的水平。
