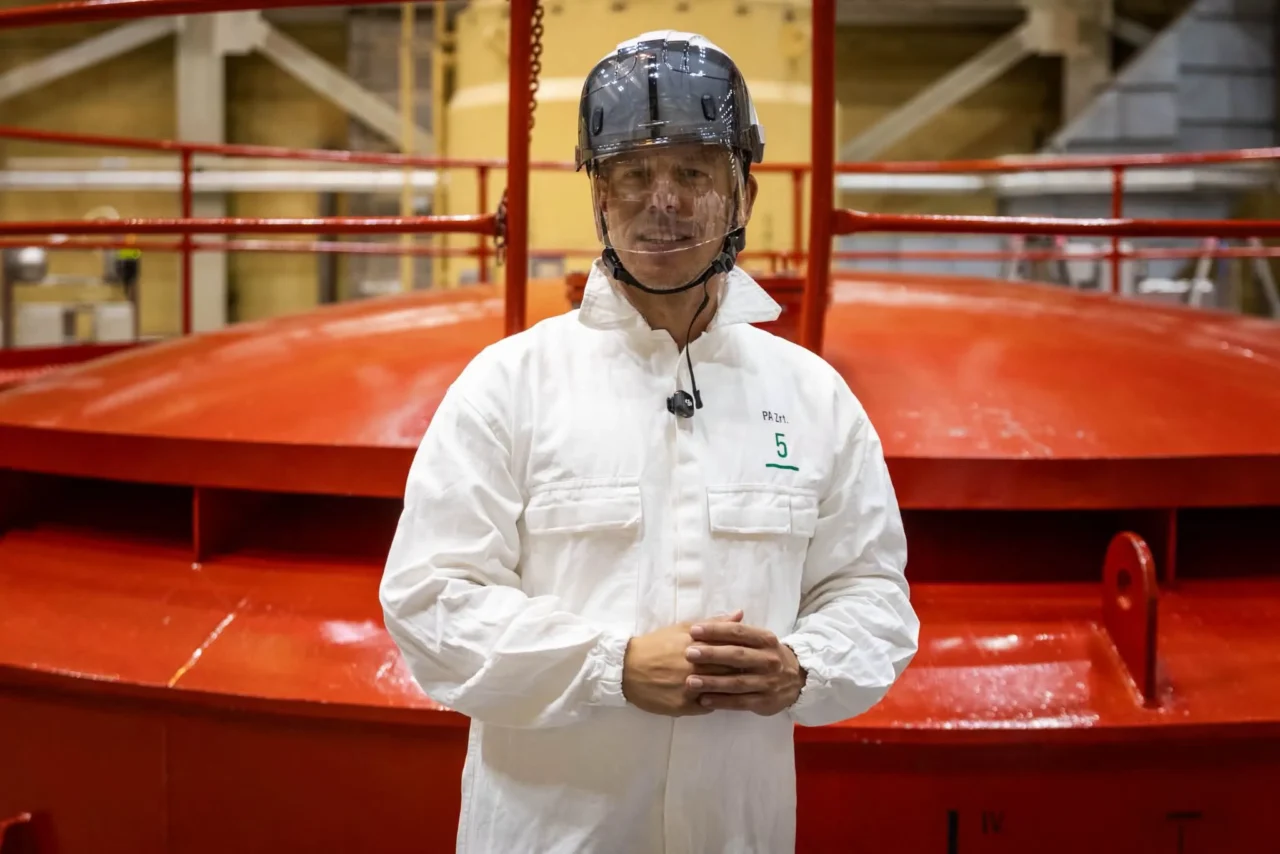

匈牙利帕克斯核电站已成功重启第六台汽轮机,该机组现已恢复发电。作为该国最大的发电厂,帕克斯核电站正以超出预期的速度向满负荷运行迈进。
总理佩特尔·马贾尔周六晚间宣布,3号机组的第六台汽轮机已达到每分钟3,000转的目标转速,并已重新开始发电。此次重启意味着该电站八台汽轮机中已有三台投入运行,预计周日上午将有更多机组恢复运行。
马贾尔表示,在采取紧急措施提升并稳定多瑙河水位后,该电厂有望在周三前恢复2,000兆瓦的满负荷发电能力。
第三台涡轮机成功重启
马贾尔于周六晚间宣布,工程师们已开始重新连接3号机组的第六台涡轮机,该涡轮机此前因多瑙河水位异常偏低而停运。
截至午夜左右,该汽轮机转速已达到3,000转/分钟,并恢复发电。
总理表示,该汽轮机现将为匈牙利的家庭和企业供电,预计周日早晨还将有更多汽轮机恢复运行。与本月初帕克斯核电站仅有两台汽轮机运行的情况相比,最新进展已取得显著改善。
为什么重启一台涡轮机需要49小时?
尽管周六晚间重启的最后阶段备受关注,但这一过程实际上早在近两天前就已经开始了。据该电站运营总监卡罗伊·维格(Károly Vigh)介绍,重启一台涡轮机大约需要49小时。
在此过程中,涡轮机起初仅以每分钟3至4转的速度转动。这是为了防止涡轮机轴在接触蒸汽时发生弯曲,并确保热量均匀分布。
随后,涡轮机将分阶段提速。首先,转速提高到600转/分钟,随后进行技术检查;接着提高到900转/分钟并再次检查,最后加速至3,000转/分钟。
最后阶段最为关键,涡轮机的转速每次以600转/分钟为增量逐步提高。达到目标转速后,可能还需要90分钟至2小时,涡轮机产生的电力才能并入MAVIR输电网络。
对于帕克斯核电站的工程师们来说,这一流程并不陌生。作为维护和检修工作的一部分,该电站每年会进行6至10次计划内的涡轮机重启。
帕克斯核电站重启进度快于预期
最新进展也超出了政府此前公布的时间表。马加尔周日上午表示,多瑙河河床底座的施工进度快于预期,帕克斯核电站的八台涡轮机中已有四台开始发电。
总理表示,该电厂产能的逐步恢复仍在继续,帕克斯核电站有望在周三前恢复2000兆瓦的满负荷发电能力。据马贾尔称,该电厂满负荷运行时,预计可满足匈牙利约35%的电力消耗。
您的故事。您的视角。我们的读者。 为《匈牙利每日新闻》撰稿吧!
多瑙河紧急工程仍至关重要
水位上涨与多瑙河上的紧急施工相结合,使得核电站得以迅速重启。在夏季热浪期间,由于河流水位降至异常低点,帕克斯核电站被迫降低发电量。该电站需要充足的河水用于冷却,7月下旬形势一度严峻,迫使3号机组停运。
随后,政府下令在电厂附近的丹ube河上修建一道河床挡板,以抬高冷却水取水口的河水水位。此外,还在河床中部署了临时驳船,并采取了其他措施以增加电厂的供水量。
这些工程已使帕克斯周边的水位上升,使得重启进程比原计划提前进行。
